Travaux avenue Pierre-Bérégovoy > Le parking

Les travaux de maçonnerie des quatre murs périphériques ont démarré le 18 octobre. L’objectif est de terminer les travaux fin novembre pour permettre aux espaces verts d’intervenir.

L’enduit choisi pour les murs est le jaune touraine.

Le planning prévisionnel des travaux est le suivant :

Semaine 44 (28 au 31 octobre)

Mur n°4 : préparation du mur, pause de la couvertine et pause enduit avant graf ;

Mur n°3 : piquetage, pause de la couvertine (sous réserve) ;

Mur n°1 :  préparation du mur, pause de la couvertine.

Semaine 45 (4 au 8 novembre)

Mur n°2 : préparation, pause de la couvertine, pause enduit et intégration des nichoirs.

Semaine 46 (12 au 15 novembre)

Mur n°1 : enduit ;

Mur à construire : montage des blocs, remplissage du béton

Semaine 47 (18 au 22 novembre)

Mur à construire : enduit et pose de la lettre « P », intégration des nichoirs.





En passant

Travaux avenue Pierre-Bérégovoy > Phase 2.2 au niveau du carrefour de la rue de Rémigny (semaines 43-44)

Ce qui s’est passé cette semaine

Phase 2.2 – Au niveau du carrefour entre l’avenue Pierre-Bérégovoy et la rue de Rémigny

  • Terrassement : 100 %
  • Empierrement : 100 %
  • Réalisation des réseaux : 100 %
  • Mise à la cote : 100 % reste une chambre FT
  • Pose du dernier massif (fondation candélabre) : 50 %
  • Implantation et pose des bordures : 100 %
  • Réglage fin : 100 %
  • Nivelage de la chaussée : 100 %

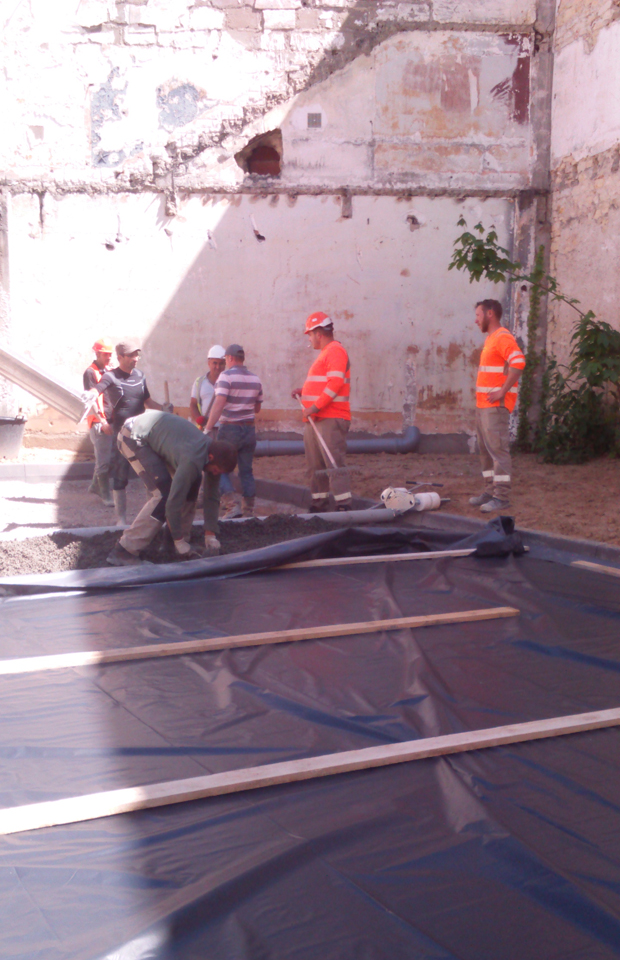

  • Coulage des bétons : 85 %

Prévisionnel pour la semaine prochaine
(semaines 43-44
)

Phase 2.2 – Au niveau du carrefour entre l’avenue Pierre-Bérégovoy et la rue de Rémigny

  • Réalisation des enrobés de rue Gambetta à Jean Desveaux ;
  • Implantation et pose du mobilier.
En passant

Travaux avenue Pierre-Bérégovoy > Circulation modifiée à partir du 23/10

Circulation et stationnement

Circulation

Durant cette troisième phase de travaux, l’avenue Pierre-Bérégovoy sera partiellement bloquée à la circulation entre la rue Hoche (exclue) et la place de la Résistance jusqu’au 15 novembre. En conséquence, la circulation des véhicules de toute nature sera interdite :

  • avenue Pierre-Bérégovoy, de la rue Hoche à la rue Gambetta, jusqu’au 15/11 ;
  • avenue Pierre-Bérégovoy, de la rue de Rémigny à la rue Jean-Desveaux, jusqu’au 15/11 ;
  • rue Vauban, de l’avenue Pierre-Bérégovoy à l’avenue Marceau, jusqu’au 15/11 ;
  • square de la Résistance / rue Jean-Desveaux, de l’avenue Pierre-Bérégovoy à la rue de Rémigny, du 23/10 à midi au 25/10
  • rue Gambetta, de l’avenue Marceau à la rue de la Liberté, du 28/10 au 15/11
  • rue de Rémigny, de l’avenue Pierre-Bérégovoy à la rue Jean-Desveaux, du 28/10 au 15/11 ;

Une continuité piétonne sera maintenue pendant toute la durée du chantier, y compris sur les portions interdites à la circulation automobile.

Pour pallier les désagréments engendrés par le chantier, des déviations seront balisées pour chaque phase d’intervention et des poches de stationnement de substitution seront aménagées à proximité du périmètre en travaux.

Stationnement interdit

  • du n°27 au n°21 de la rue de Rémigny jusqu’au 15/11.

Suppression provisoire de l’arrêt de bus

  • Square de la Résistance / Rue Jean-Desveaux du 23/10 midi au 25/10

Pour les riverains et services d’urgence

Circulation autorisée

  • rue Vauban, de l’avenue PB à l’avenue Marceau, jusqu’au 15/11 ;
  • rue Gambetta, de l’avenue Marceau à l’avenue PB et de la rue Saint-Martin à l’avenue PB, du 28/10 au 15/11 ;
  • rue de Rémigny, de l’avenue PB à la rue Jean-Desveaux, du 28/10 au 15/11 ;
  • square de la Résistance / rue Jean-Desveaux, de l’avenue PB à la rue de Rémigny, du 23/10 à midi au 25/10
En passant

Travaux avenue Pierre-Bérégovoy > Phase 2.2 au niveau du carrefour de la rue de Rémigny (semaines 42-43)

Ce qui s’est passé cette semaine

Phase 2.2 – Au niveau du carrefour entre l’avenue Pierre-Bérégovoy et la rue de Rémigny

  • Terrassement : 100 %
  • Empierrement : 100 %
  • Réalisation des réseaux : 100 %
  • Mise à la cote : 100 % reste une chambre FT
  • Pose du dernier massif (fondation candélabre) : 50 %
  • Implantation et pose des bordures : 100 %
  • Réglage fin : 20 %

Prévisionnel pour la semaine prochaine
(semaines 42-43
)

Phase 2.2 – Au niveau du carrefour entre l’avenue Pierre-Bérégovoy et la rue de Rémigny

  • Réglage fin : 20 %
  • Coulage des bétons (suivant les conditions météorologiques)
  • Nivelage de la chaussée
En passant

Travaux avenue Pierre-Bérégovoy > Phase 2.2 au niveau du carrefour de la rue de Rémigny (semaines 40-41)

Ce qui s’est passé cette semaine

Phase 2.2 – Au niveau du carrefour entre l’avenue Pierre-Bérégovoy et la rue de Rémigny

  • Terrassement : 50 %

Prévisionnel pour la semaine prochaine
(semaines 41-42
)

Phase 2.1 – Entre la rue Jean Desveaux et la rue Gambetta – côté impair

  • Apport de terre végétale

Phase 2.2 – Au niveau du carrefour entre l’avenue Pierre-Bérégovoy et la rue de Rémigny

  • Terrassement
  • Empierrement
  • Réalisation des réseaux
  • Pose du dernier massif (fondation candélabre)
  • Implantation des bordures
En passant

Travaux avenue Pierre-Bérégovoy > phase 3 à partir du 7 octobre

A partir du 7/10 démarrage de la dernier phase de travaux qui s’étendra jusqu’à mi-novembre.

Circulation et stationnement

Durant cette troisième phase de travaux, l’avenue Pierre-Bérégovoy sera bloquée à la circulation entre la rue Hoche (exclue) et la place de la Résistance. En conséquence :

  • la rue Vauban sera interdite à la circulation sur sa portion située entre l’avenue Pierre-Bérégovoy et l’avenue Marceau ;
  • la rue de Rémigny sera fermée entre l’avenue Pierre-Bérégovoy et la rue Jean-Desveaux ;
  • la rue Gambetta sera interdite à la circulation entre l’avenue Marceau et la rue de la Liberté.

Une continuité piétonne sera maintenue pendant toute la durée du chantier, y compris sur les portions interdites à la circulation automobile.

Pour pallier les désagréments engendrés par le chantier, des déviations seront balisées pour chaque phase d’intervention et des poches de stationnement de substitution seront aménagées à proximité du périmètre en travaux.

Consulter le Plan de circulation – Phase 3

Pour les riverains disposant d’un garage ou d’un stationnement privé sur la portion de l’avenue Pierre-Bérégovoy, rendue inaccessible par les travaux, la Ville de Nevers met à disposition un stationnement temporaire dans le bas du parc Roger-Salengro. Cette zone de stationnement sera réservée aux véhicules équipés d’un macaron à récupérer en remplissant un formulaire disponible à l’accueil des services techniques de la Ville de Nevers (37 rue Paul-Bert / 03.86.68.43.40).

Collecte des ordures ménagères

La collecte des ordures ménagères s’effectuera aux jours habituels, toutefois celle-ci ne pourra pas se faire en porte-à-porte sur la portion concernée par les travaux. Ainsi, des points de collecte dédiés aux riverains seront aménagés aux extrémités des zones de chantier.

Plan de ramassage des ordures ménagères – Phase 3

En passant

Travaux avenue Pierre-Bérégovoy > Phase 2 entre la rue Gambetta et la rue Jean-Desveaux (semaine 39)

Ce qui s’est passé cette semaine

Phase 2.1 – Entre la rue Jean Desveaux et la rue Gambetta – côté impair

  • Terrassement du trottoir : 100 %
  • Réalisation des réseaux secs : 100 %
  • Réalisation des réseaux eaux pluviales : 100 %
  • Pose des massifs pour les luminaires : 100 %
  • Pose des candélabres : 100 %
  • Implantation des bordures : 100 %
  • Pose des bordures : 100 %
  • Mise à la cote : 100 %
  • Réglage fin trottoir :100 %
  • Coffrage : 100 %
  • Mise en œuvre du béton micro-désactivé : 100 %
  • Terrassement de la chaussée : 100 %
  • Empierrement de la chaussée :100 %

Prévisionnel pour la semaine prochaine entre la rue Jean-Desveaux et la rue Gambetta
(semaines 39 – 40
)

Phase 2.1 – Entre la rue Jean Desveaux et la rue Gambetta – côté impair

  • Lavage du béton désactivé
  • Mise en œuvre du béton balayé
  • Terrassement des espaces par aspiratrice et apport de terre végétale

Prévisionnel pour la semaine 41

A partir du 07/10 démarrage de la phase 2.2 carrefour avenue Pierre et rue de Rémigny

  • Terrassement
  • Empierrement
En passant

Travaux avenue Pierre-Bérégovoy > Phase 2 entre la rue Gambetta et la rue Jean-Desveaux (semaine 38)

Ce qui s’est passé cette semaine

Phase 2.1 – Entre la rue Jean Desveaux et la rue Gambetta – côté impair

  • Terrassement du trottoir : 100 %
  • Réalisation des réseaux secs : 100 %
  • Réalisation des réseaux eaux pluviales : 100 %
  • Pose des massifs pour les luminaires : 100 %
  • Pose des candélabres : 100 %
  • Implantation des bordures : 100 %
  • Pose des bordures : 100 %
  • Mise à la cote : 100 %
  • Réglage fin trottoir :100 %
  • Coffrage : 100 %
  • Mise en œuvre du béton micro-désactivé : 30 %



Prévisionnel pour la semaine prochaine
Entre la rue Jean-Desveaux et la rue Gambetta
(semaines 38 – 39
)

Phase 2.1 – Entre la rue Jean Desveaux et la rue Gambetta – côté impair

  • Terrassement de la chaussée
  • Empierrement de la chaussée
  • Mise en œuvre du béton micro-désactivé (il reste deux jours de mise en œuvre) dès que les conditions météorologiques seront favorables.
En passant

Travaux avenue Pierre-Bérégovoy > Phase 2 entre la rue Gambetta et la rue Jean-Desveaux (semaine 37)

Ce qui s’est passé cette semaine

Phase 2.1 – Entre la rue Jean-Desveaux et la rue Gambetta (côté impair)

  • Terrassement du trottoir : 100 %
  • Réalisation des réseaux secs : 100 %
  • Réalisation du réseaux eaux pluviales : 100 %
  • Pose des massifs pour les luminaires : 95 %
  • Implantation des bordures : 100 %
  • pose des candélabres : 95 %
  • Pose des bordures : 100 %
  • Mise à la cote : 95 %
  • Réglage fin trottoir : 95 %
  • Coffrage : 50 %

Prévisionnel pour la semaine prochaine
Entre la rue Jean-Desveaux et la rue Gambetta
(semaines 38 – 39
)

Phase 2.1 – Entre la rue Jean-Desveaux et la rue Gambetta (côté impair)

  • Mise à la cote
  • Réglage fin trottoir
  • Coffrage
  • Mise en œuvre du béton micro-désactivé
  • Lavage du béton
En passant

Travaux avenue Pierre-Bérégovoy > Phase 2 entre la rue Gambetta et la rue Jean-Desveaux (semaine 36)

Ce qui s’est passé cette semaine

Phase 2.1 – Entre la rue Jean-Desveaux et la rue Gambetta (côté pair)

  • Terrassement du trottoir : 100 %
  • Réalisation des réseaux secs : 100 %
  • Réalisation du réseaux eaux pluviales : 95 %
  • Pose des massifs pour les luminaires : 90 %
  • Implantation des bordures : 100 %
  • Pose des bordures : 100 %
  • Mise à la cote : 50 %
  • Réglage fin  trottoir :50 %

Prévisionnel pour la semaine prochaine
Entre la rue Jean-Desveaux et la rue Gambetta
(semaines 37 – 38
)

Phase 2.1 – Entre la rue Jean-Desveaux et la rue Gambetta (côté impair)

  • Réalisation des branchements EP
  • Mise à la cote
  • Réglage fin trottoir
  • coffrage
