Travaux avenue Pierre-Bérégovoy au 29/05 (semaine 22)

Ce qui s’est passé cette semaine
Sous-phase 1-1 entre rue Hoche et rue Gambetta

  • Terrassement : 100 %
  • Tranchée réseaux secs, pose de fourreaux, pose des massifs éclairage public : 100 %
  • Réalisation du réseau d’eaux pluviales : 80 %
  • Implantation et pose des bordures : 100 %
  • Réalisation du fond forme (trottoir) : 50 %

Parking au n°24

  • Démolition du mur : 100 %
  • Réalisation des fondations : 50 %

Prévisionnel pour la semaine prochaine (semaine 23 entre rue Hoche et rue Gambetta)

  • Mise à la cote
  • Réalisation du fond forme (trottoir)
  • Réalisation du béton désactivé (trottoir)

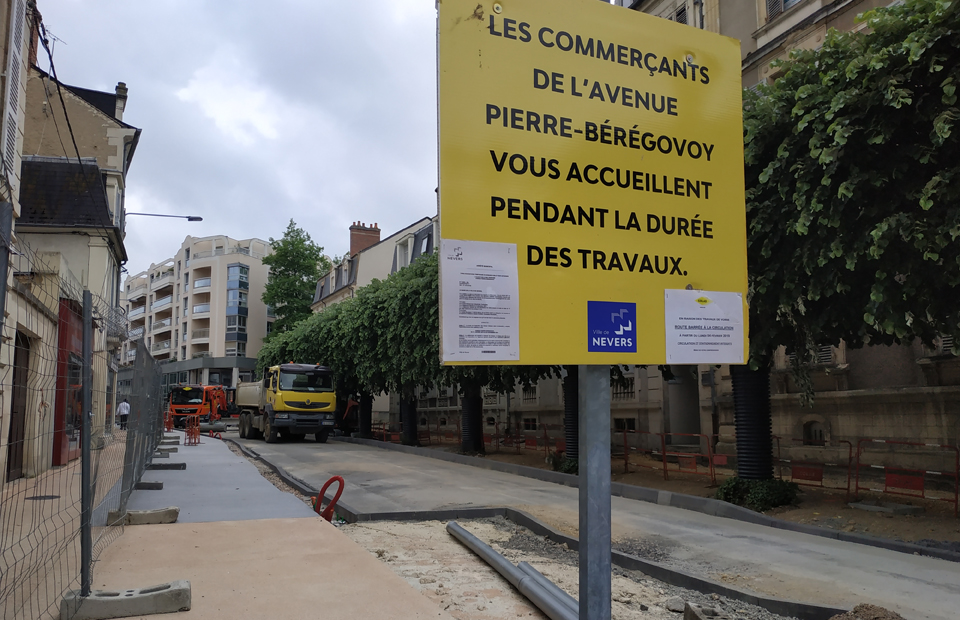

En image © Ville de Nevers
