Place de Verdun > Travaux du 8 au 21 novembre

Avancement

  • 100% des installation de chantier
  • 100% du barriérage

Partie Ouest

  • 100 % dépose des bordures partie ouest
  • 100 % réalisation des travaux génie-civil
  • 100 % pose des bordures
  • 100% de réglage des trottoirs
  • 80% Mise à la cote

Travaux à venir fin de S45 – S46

  • Déplacement du barriérage (partie Est)
  • Mise en œuvre des enrobés trottoirs P.Vaillant Couturier/rue de Lourdes (partie Ouest)

Partie Est

  • Dépose des bordures

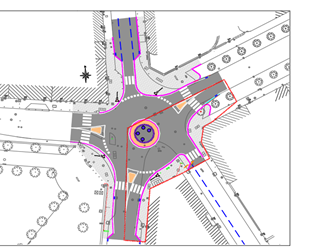

Phase n° 2 : demi-anneau partie Est = 4 semaines = dépose des bordures, abattage de l’arbre, travaux de terrassement, travaux GC, poses des bordures, réalisation des enrobés et pose du mobilier urbain. A partir du 09/11, la rue Hoche sera barrée (accès place de Verdun)

L’impact sur la circulation :

  • La rue de Lourdes sera interdite à la circulation à partir de la rue Jean-Baptiste Gresset.
  • La rue Paul-Vaillant Couturier sera interdite à la circulation à partir de la rue du Clerget.
  • La rue Henri Barbusse sera interdite aux véhicules légers dans le sens Carnot-Verdun. (Déviation avenue Pierre Bérégovoy)
  • L’avenue Marceau et la rue Henri Barbusse seront gérées par des feux en Alternat.
  • Attention à partir du 09/11, la rue Hoche sera bloquée
