Travaux avenue Pierre-Bérégovoy au 05/06 (semaine 23)

Ce qui s’est passé cette semaine
Phase 1-2

  • Coulage du béton désactivé : 90 % (phase 1-2)

Sous-phase 1-1 entre rue Hoche et rue Gambetta

  • Réalisation du fond forme (trottoir) : 100 %
  • Mise à la cote et coffrage : 100 %

Parking au n°24

  • Réalisation des fondations : 100 %

Prévisionnel pour la semaine prochaine (semaine 24 entre rue Hoche et rue Gambetta)

  • Terrassement de la chaussée
  • Réalisation de la structure de la chaussée
  • Mise en oeuvre du béton (phase 1-1)
En passant

Travaux avenue Pierre-Bérégovoy au 15/05 (semaine 20)

Ce qui s’est passé cette semaine
Sous-phase 1-1 entre place Carnot et rue Hoche

  • Réalisation du béton désactivé entre la place Carnot et la rue Hoche et pour le parking au n° 24 : 90 %
  • Mise à la cote sur l’ensemble du tronçon : 100 %
  • Réalisation de la place PMR avenue Saint-Just : 100 %
  • Réalisation du béton sur l’ensemble du trottoir côté pair : 100 %
  • Réalisation du massif pour la pose du MUPI 4 (JC Decaux) : 100 %

Sous-phase 1-2

  • Coulage du béton désactivé : 90 %

Parking au n°24

  • Démolition du mur : 90 %
  • Réalisation des fondations : 50 %
  • Réalisation du béton drainant : 50 %

Prévisionnel pour la semaine prochaine (semaine 21 entre place Carnot et la rue Hoche)

  • Terrassement et réalisation du béton drainant entre la rue Hoche et la rue Gambetta

En quelques images © Ville de Nevers

Finalisation du parking au n°24 avenue Pierre-Bérégovoy

En passant

Travaux avenue Pierre-Bérégovoy au 17/04 (semaine 16)

La création du parking (suite)

En parallèle des travaux de réaménagement de l’avenue Pierre-Bérégovoy, un parking de 16 places et 2 places accessibles aux personnes à mobilité réduite, va être créé. Les travaux du parking ont commencé le 2 avril par la démolition du mur au n°24 de l’avenue. Ils vont durer 4 semaines.

Les gros travaux (terrassements, déblais/remblais et pose des bordures) sont terminés. Le parking est en attente de son revêtement de surface (béton drainant) qui devrait être réalisé à la mi-mai.

Ce qui s’est passé cette semaine

  • Terrassements du trottoir côté impair : 90 %

Prévisionnel pour cette semaine et la semaine prochaine (Semaines 16 et 17) entre place Carnot et la rue Hoche

  • Réalisation des réseaux secs et réseaux humides
  • Implantation des bordures et pose des bordures
  • Mises à la cote (entre la brasserie l’Avenue et l’accès au parking Banque populaire)
En passant

Travaux avenue Pierre-Bérégovoy au 08/02 (semaine 6)

Phase n° 1 : de la place Carnot à la rue Gambetta (non comprise).

Que s’est-il passé cette semaine ?

  • Installations de chantier : 100 %
  • Constat d’huissier : 100 %
  • Déposes du mobilier existant : 100 %
  • Terrassements du trottoir côté impair : 80 %
  • Terrassements en tranchée pour les réseaux secs
  • Pose des bordures
  • Réalisation des trottoirs en GNT (graves non traitées)

Prévisionnel pour la semaine prochaine (Semaine 7)

Réalisation des terrassements en tranchée

Photos de cette semaine

Au niveau de l’intersection avec la rue Hoche

Section de la rue Hoche à la rue Gambetta

© Bureau d'études - Ville de Nevers
En passant

Perturbations de circulation avenue Pierre-Bérégovoy du 4/02 au 28/06

Dans le cadre du réaménagement de l’avenue Pierre-Bérégovoy réalisé en 2 phases, des perturbations de circulation sont à prévoir. Pour la phase 1 qui se tiendra de début février à juin :

La circulation des véhicules de toute nature, y compris des cycles et des motocycles, est interdite au droit des travaux :

  • avenue Pierre-Bérégovoy, de la place Carnot à la rue Gambetta (exclue) ;
  • rue Hoche (de l’avenue Pierre-Bérégovoy à la rue Saint-Martin) ;
  • rue de la Liberté (seul les véhicules de transfert de fond et d’urgences ont un accès).

La circulation des véhicules de toute nature se fera à double sens :

  • rue Hoche (entre l’avenue Pierre-Bérégovoy et la rue de la Liberté réservée aux riverains et aux livraisons).

La circulation des véhicules de toute nature se fera en sens unique :

  • rue Hoche (de la rue Saint-Martin à la rue de la Liberté réservée aux riverains et aux livraisons) ;
  • rue de la Liberté (de la rue Hoche à la rue Gambetta réservée aux riverains et aux livraisons).

Organisation du ramassage des ordures ménagères

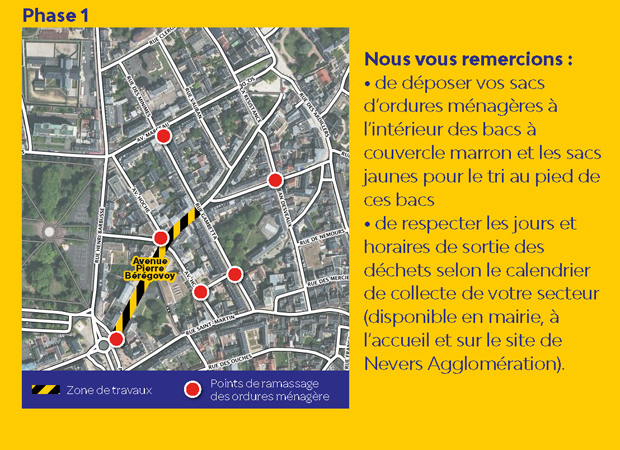

Pendant la durée des travaux, des points de collecte temporaires seront installés sur les voies accessibles aux véhicules de collecte. Voir le plan ci-bas.

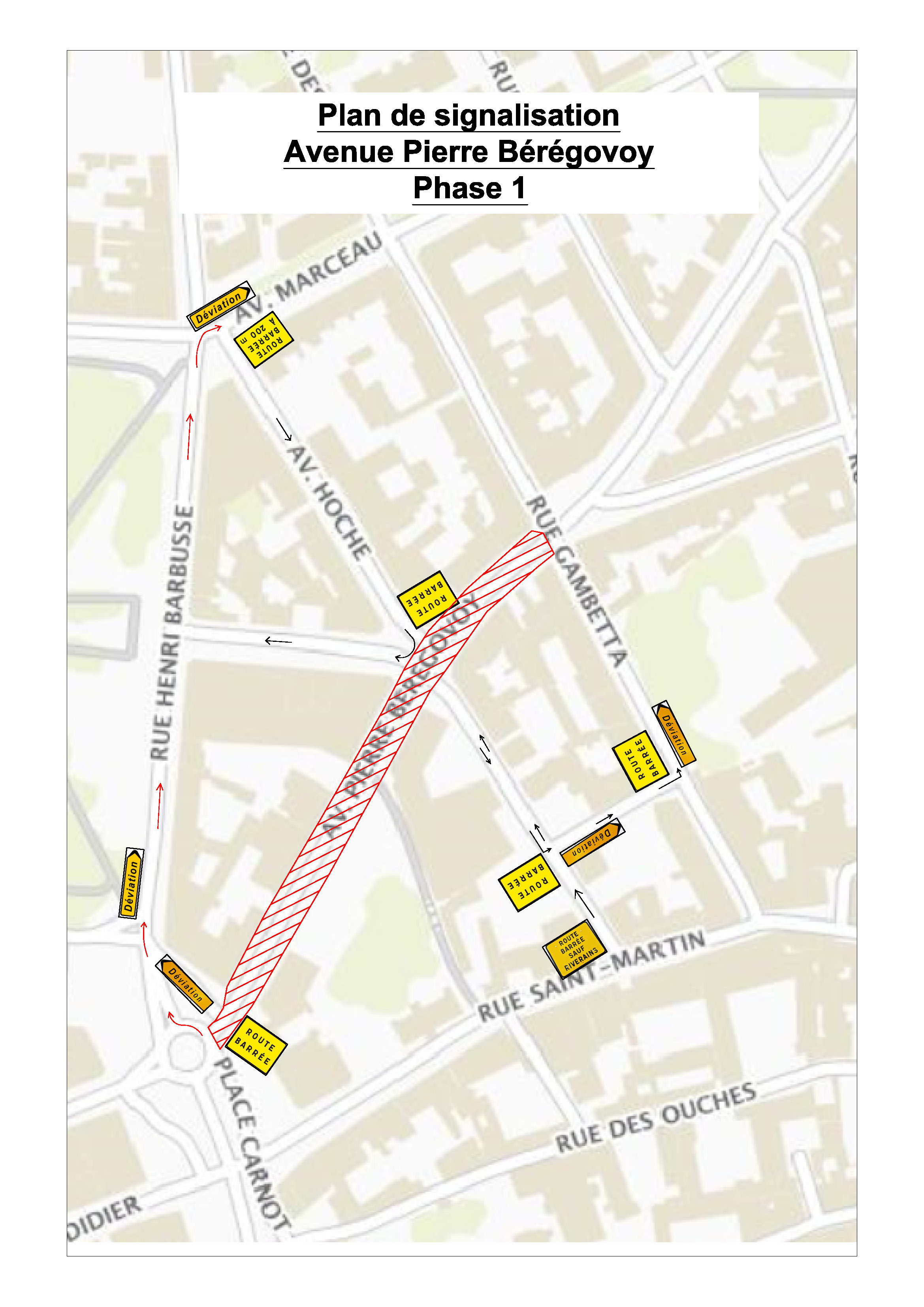

Plan de circulation



En passant

Rue Hoche > Réfection des trottoirs à partir du 3 décembre

Dans le cadre du programme d’entretien de la voirie communale, les services techniques municipaux vont procéder à la réfection des trottoirs de la rue Hoche entre l’avenue Pierre-Bérégovoy et l’avenue Marceau à compter du 3 décembre et pour une durée de 2 semaines (hors intempéries). Ces travaux seront réalisés par l’entreprise EUROVIA.

Pour la bonne réalisation du chantier, le stationnement et la circulation des véhicules seront temporairement perturbés, au fur et à mesure de l’avancée des travaux. Les accès riverains seront toutefois maintenus en dehors des horaires de travail pendant toute la durée de l’opération.

La collecte des ordures ménagères sera réalisée aux dates et horaires habituels.

En passant

Avenue Pierre-Bérégovoy > Circulation fortement perturbée à partir du 17 septembre

En raison de travaux de terrassement sur le réseau d’eau potable réalisés par BBF pour le compte de la SAUR, qui se feront en 4 tranches et qui constituent la phase de travaux préparatoires, la circulation sera fortement perturbée sur l’avenue Pierre-Bérégovoy et les rues adjacentes durant 8 semaines (jusqu’au 21 octobre) sauf intempéries.

1re phase du 17 au 30 septembre► tronçon place Carnot – rue Hoche

  • Du 17/09 au 21/09 : la circulation des véhicules de toute nature, y compris cycles et motocycles sera interdite avenue Pierre-Bérégovoy, sur le tronçon allant de la place Carnot à la rue Hoche ;
  • Du 22/09 au 30/09la circulation des véhicules de toute nature, y compris cycles et motocycles se fera par chaussée rétrécie sur le même tronçon, ainsi qu’avenue Saint-Just et rue Hoche ;

2e phase du 24 septembre au 7 octobre► tronçon rue Hoche – rue Gambetta

  • Du 24/09 au 28/09 la circulation des véhicules de toute nature, y compris cycles et motocycles sera interdite avenue Pierre-Bérégovoy, sur le tronçon allant de la rue Hoche à la rue Gambetta ;
  • Du 29/09 au 07/10 : la circulation des véhicules de toute nature, y compris cycles et motocycles se fera par chaussée rétrécie sur le même tronçon, ainsi qu’avenue Saint-Just, rue Hoche et rue Gambetta ;

3e phase du 1er au 14 octobre ► tronçon rue Gambetta – rue Vauban

  • Du 01/10 au 05/10 : la circulation des véhicules de toute nature, y compris cycles et motocycles sera interdite avenue Pierre-Bérégovoy, sur le tronçon allant de la rue Gambetta à la rue Vauban, ainsi que rue de Rémigny, sur le tronçon allant de l’avenue Pierre-Bérégovoy à la rue Jean-Desveaux ;
  • Du 06/10 au 14/10 : la circulation des véhicules de toute nature, y compris cycles et motocycles se fera par chaussée rétrécie sur les mêmes axes, ainsi que sur la rue Gambetta et la rue Vauban

4e phase du 8 au 21 octobre ► tronçon rue Vauban – place de la Résistance

  • Du 08/10 au 12/10 : la circulation des véhicules de toute nature, y compris cycles et motocycles sera interdite avenue Pierre-Bérégovoy, sur le tronçon allant de la rue Vauban à la place de la Résistance, place de la Résistance (de l’avenue Marceau à la rue Jean-Desveaux), rue Jean-Desveaux (de la place de la Résistance à la rue de Rémigny) ;
  • Du 13/10 au 21/10 : la circulation des véhicules de toute nature, y compris cycles et motocycles se fera par chaussée rétrécie sur les mêmes axes, ainsi que sur la rue Vauban.

Les travaux de rénovation de l’avenue Pierre-Bérégovoy se dérouleront de janvier à l’été 2019. Au programme de cette rénovation : piste cyclable bidirectionnelle, chaussée réduite par endroits, végétalisation, terrasses et mise en valeur des façades à l’esthétique haussmannienne.
